建筑工程49個節點的防水標準化做法

90%的滲漏問題都與細部節點有關?莫急,49個節點的防水標準化做法來了!

中建材蘇州非礦院防水材料研究院 2022-04-24 12:00

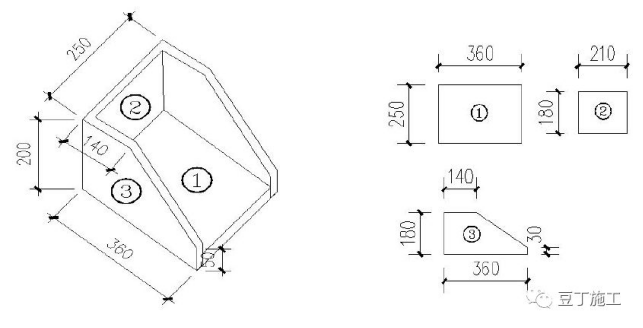

在建筑防水行業,一種較為普遍的說法認為:建筑工程近90%的滲漏水問題都出現在僅占整個建筑或結構表面面積不到1%的細部節點部位。因此,做好節點部分的防水標準化施工,非常重要。

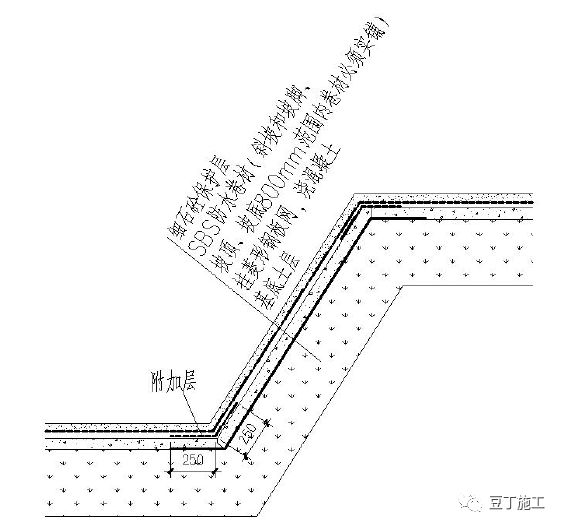

1、基坑側邊防水卷材鋪貼要求

基坑側邊及距坡頂、坡底800mm 寬度范圍內防水卷材必須實鋪。

2、樁頭防水做法

①樁頂、樁側及樁周邊250 范圍先刷一道滲透結晶防水涂料;

②滲透結晶防水涂料上抹20 厚聚合物防水砂漿;

③大面防水施工于聚合物防水砂漿上,邊緣至樁邊;

④大面防水與樁交接處以及樁頭錨筋根部密封膏密封;

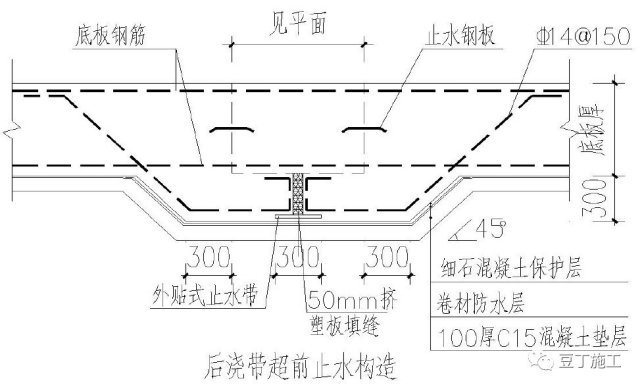

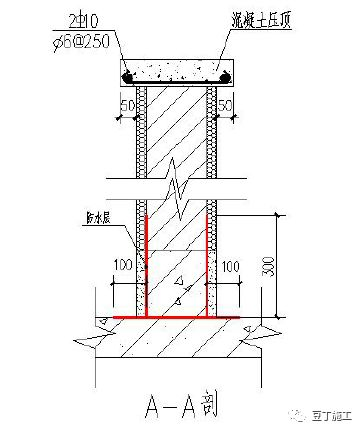

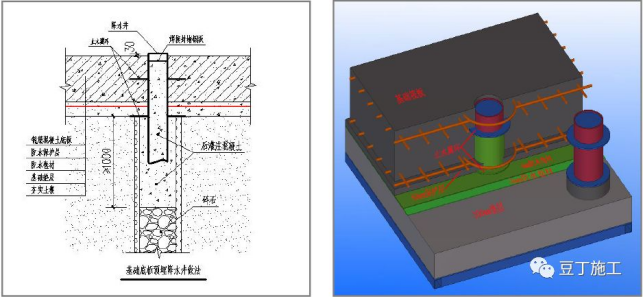

3、底板沉降后澆帶超前止水構造做法

①沉降后澆帶均采用超前止水構造;

②先澆筑超前止水構造的砼,再澆筑底板砼;

③底板砼澆筑前應對先澆筑的砼表面鑿毛處理;

④超前止水伸縮縫下增設500 寬防水附加層;

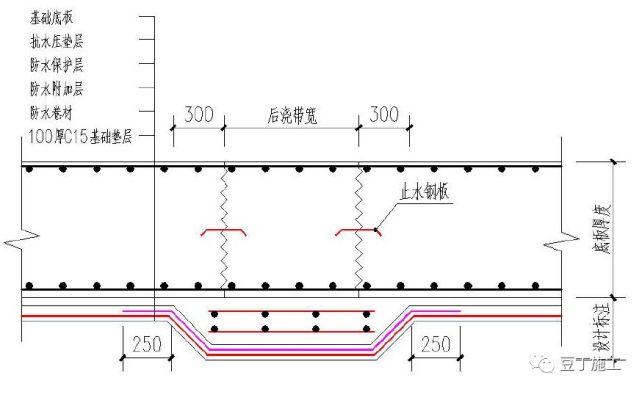

4、施工后澆帶構造做法(有降水)

①地下水位高于基礎底板時,基礎墊層施工時在后澆帶位置設置抗水壓墊層,構造做法如圖所示;

②抗水壓沉墊單獨澆筑,混凝土標號同基礎底板;

③防水卷材附加層在抗水壓墊層下通長布置并在兩邊各超出250mm;

④此位置各層順序為:地基→墊層→防水層→防水附加層→抗水壓墊層→底板;結點做法與設計不符時,以設計為準。

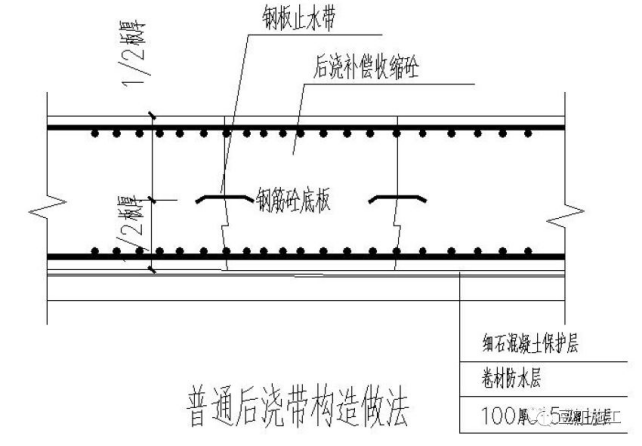

5、施工后澆帶構造做法(無降水)

①地下水位低于基礎底板時,按圖示做法設置后澆帶;

②后澆帶砼接縫處位置500 寬防水附加層;

6、無外伸基礎底板邊緣處防水構造做法(磚胎模)

①底板施工前砌筑磚胎模并施工防水卷材及附加層;

②施工基礎底板及導墻;

③上部墻體施工完畢后將磚胎模頂部后拆部分拆除;

④施工墻體防水卷材;

7、有外伸基礎底板邊緣處防水構造做法(磚胎模、木模板)

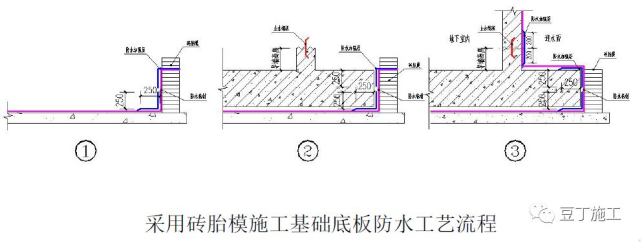

一、采用磚胎模施工

①基礎底板施工前砌磚胎模;

②施工防水及附加層,防水在磚胎模頂部留出甩茬,此處防水留齊槎;

③施工基礎底板及導墻;

④施工其余外部防水卷材,與磚胎模甩槎卷材搭接200寬;

二、采用木模板施工

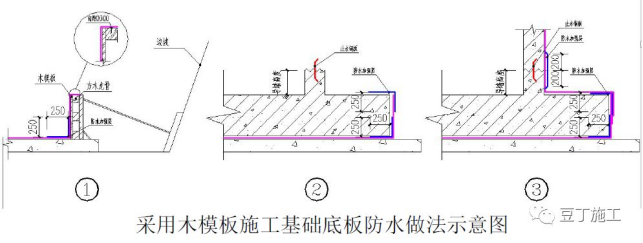

①基礎底板施工前支設木模;

②施工防水卷材及附加層,端部釘嵌至木方上;

③施工基礎底板及導墻;

④拆除側邊木模,施工其余防水卷材,卷材在筏板側邊搭接200 寬。

8、基礎內降水井封井做法

①降水井的封井時間依現場實際情況而定;

②封井時,先向井內填充碎石,后向井內灌注混凝土,井內混凝土從墊層向下高度應大于一米;

③井口處焊接封堵鋼板;

④降水井應高出底板30mm;

⑤預埋鋼管直徑應滿足取泵要求200,壁厚不小于3mm;

9、不同平面止水鋼板焊接位置及做法

① 止水鋼板搭接處需要雙面緊貼滿焊,搭接長度為100mm;

② 不同平面轉角處的止水鋼板采用整塊板彎折后貫通;

③ 止水鋼板搭接位置距離轉角不應小于300mm;

10、同一平面止水鋼板焊接位置及做法

同平面止水鋼板相遇焊接時應將兩塊鋼板邊緣彎折處適當壓平,使兩塊鋼板在平直段進行搭接,搭接長度不低于100mm,之后再進行雙面緊貼滿焊;

11、止水鋼板穿柱、梁部位的箍筋加固方法

① 當止水鋼板需穿過柱子和梁箍筋時,此箍筋應使用開口箍,與止水鋼板進行焊接;

② 單面焊接長度不小于10d 且不允許將止水鋼板焊穿;

12、止水螺桿的質量要求

①雙面焊接飽滿;

②無砂眼、無夾渣、無漏焊;

③螺栓直徑d 不應小于14mm;

④止水環厚度3mm;

13、地下室外墻止水螺桿端部處理方法

①拆除墻體模板;

②取下錐形螺套;

③ 燒斷錐形螺套內外露螺桿;

④ 聚合物水泥砂漿封堵;

⑤做防水附加層;

14、地下室中間層樓板與外墻施工縫處防水構造做法

① 地下室外墻頂部施工時預埋100x100 木方在圖所示位置, 后拆除,形成施工縫;

② 在施工縫位置安裝膨脹止水條;

③ 澆筑樓板及墻體混凝土;

15、地下室外墻根部防水做法

①轉角位置做50mm 圓??;

②轉角、變形縫、施工縫、管根處做防水附加層,寬度不小于500mm;

③防水卷材搭接寬度須符合規范要求;

④相連卷材接頭應錯開不小于500mm;

⑤上下兩層和相鄰兩幅卷材的接縫應錯開1/2 幅寬且兩層卷材不得垂直鋪貼;

16、出墻群管管根做法

①出墻群管管根應設置混凝土墩臺,與外墻混凝土同時澆筑,外側群管外皮距墩臺外邊混凝土300mm;

②群管橫豎向凈間距不小于100mm;

③群管端頭采用鋼板臨時封堵時,鋼板不應超出管邊,以便正面模板安裝;

④墩臺內側應設置模板定位支架,保證墩臺澆筑尺寸;

⑤墩臺外側模板采用鋼管加固;

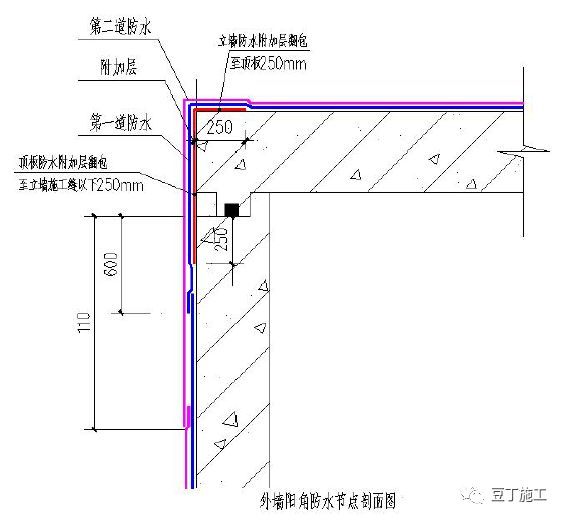

17、車庫頂板陽角防水節點

①陽角防水附加層頂部不低于250mm,立墻處在施工縫向下不小于250mm;

②立面與平面轉角處,卷材接頭應留在平面上,距立面不小于600mm;

③立墻與平面防水卷材的搭接寬度均不小于150mm;

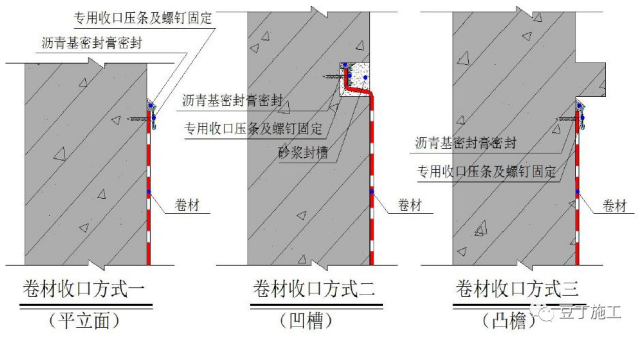

18、外墻卷材防水收頭做法

① 地下墻體收頭部位應高出設計室外地坪500mm。在未到500 高度即遇門窗洞口時,防水轉入洞口;

② 收頭部位使用使用密封膏密封;

③防水收頭方式應根據工程實際情況進行;

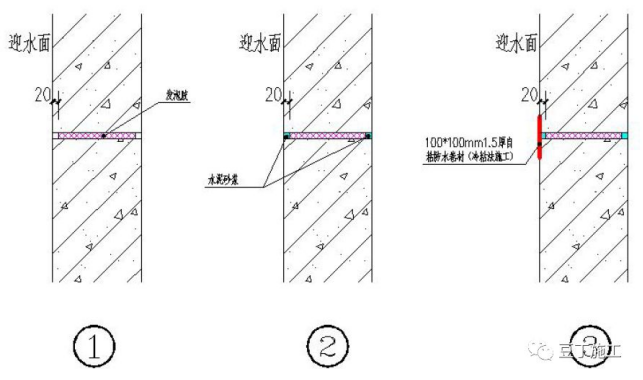

19、外墻穿墻螺栓眼的封堵方法

①孔內注滿發泡膠;

②挖除孔口20mm 發泡;

③抹水泥砂漿封堵;

④外墻外側貼100*100mm1.5 厚自粘防水卷材(采用改性瀝青防水涂料冷粘防水卷材);

注:外墻模板拆除后應及時對螺栓孔進行封堵并施工防水,以保證施工質量。

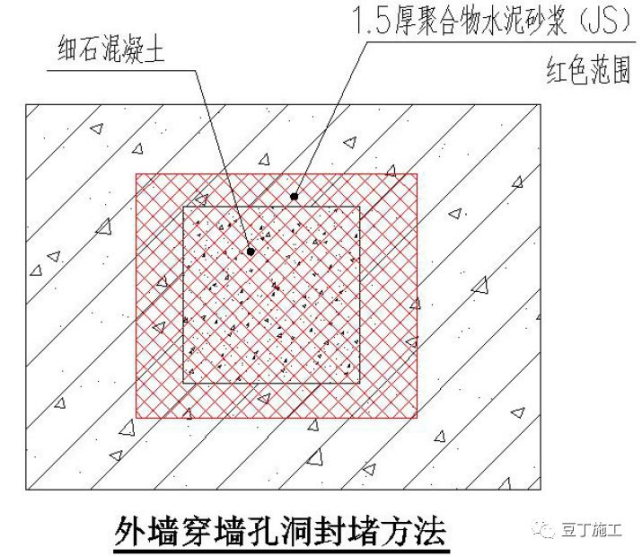

20、外墻穿墻孔洞封堵方法

①在外墻穿墻孔洞兩側支模,并預留灌漿漏斗;

②澆筑C25 細石混凝土并敲擊模板使其密實;

③在外墻外側孔洞新澆筑混凝土與原結構墻交接處涂刷1.5 厚聚合物水泥砂漿(JS);

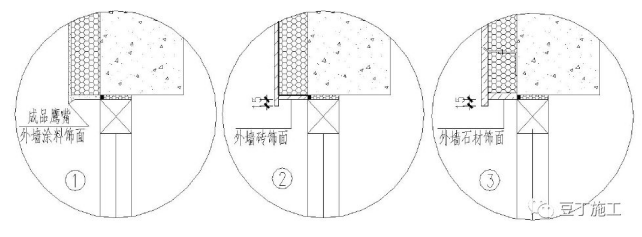

21、外墻外側主體結構和二次結構交界處防水做法

① 在主體結構與二次結構交接處掛200mm 寬鋼絲網;

②外墻抹灰;(外墻不整體抹灰時,僅在掛鋼絲網處抹灰)

③在交界處涂刷1.5 厚聚氨酯或聚合物水泥防水涂料(JS),涂刷范圍如圖所示;

④ 當設計圖紙未注明時,須在圖紙會審中明確;

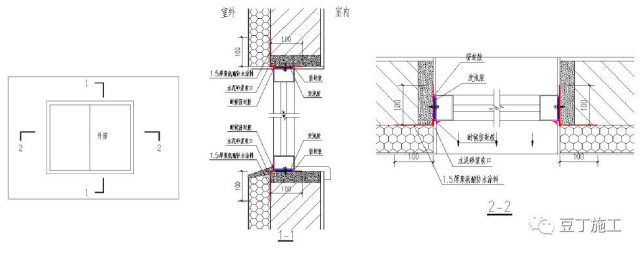

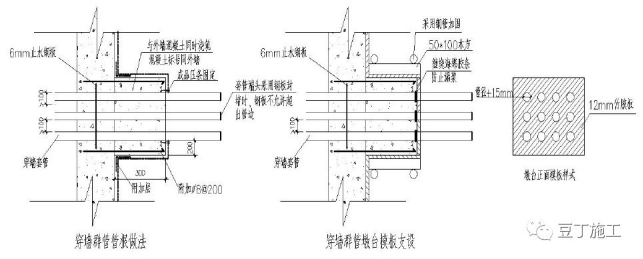

22、穿外墻預埋套管方法

①主體結構穿外墻預埋套管按圖所示設置一定角度;

②二次結構穿外墻套管須采用預制混凝土塊并設置一定坡度;

③外保溫在洞口處同樣設置一定坡度的洞口,并將玻纖網翻入洞口,抹抗裂砂漿;

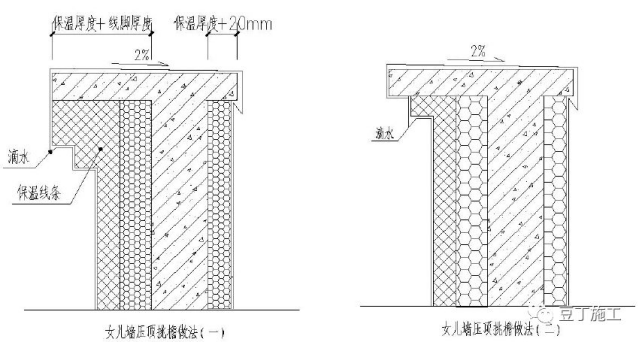

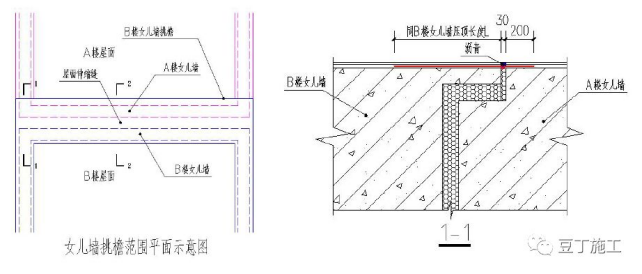

23、屋面女兒墻壓頂挑檐做法

①墻體頂部與外保溫交接位置必須加設混凝土挑檐;

②挑檐出挑寬度同外保溫厚度(有保溫線條時,蓋住線條);

③女兒墻壓頂上部排水坡度方向應找向屋面;

24、外窗收口防水構造做法

①窗洞四周水泥砂漿收口,收口后與窗框間留縫5-7mm;

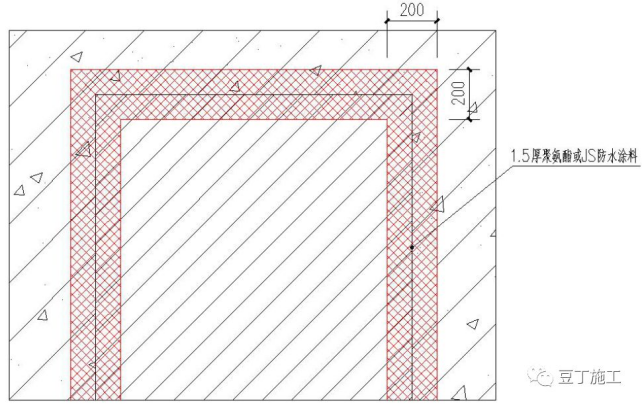

②洞口四周涂刷防水,寬度200mm;

③安裝窗框,填發泡膠。發泡膠應填塞密實,膨出部分用手按入,不得切割;

④施工保溫層,抹抗裂砂漿;保溫層在窗臺位置坡度不小于20mm,且窗臺位置抗裂砂漿厚度不小于10mm,抗裂砂漿壓框5mm;

⑤洞口內側直接刮耐水膩子,施工完畢后窗框內側四周打膠密封;

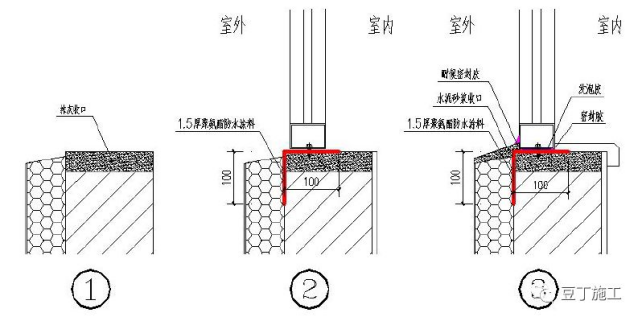

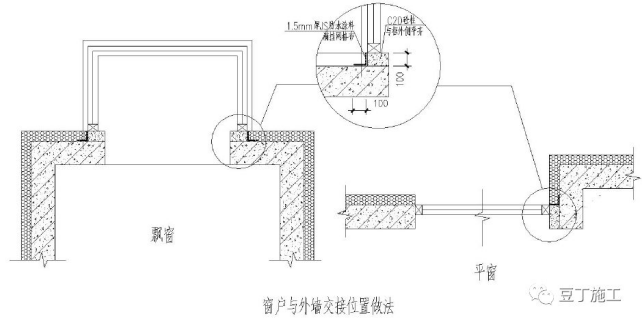

25、窗與外墻垂直交接處防滲漏措施

①在后澆筑的混凝土柱和原結構墻體交接縫隙處涂刷1.5 厚聚合物水泥防水涂料(JS);

②在混凝土壓頂和底部墻體交界處涂刷1.5厚聚氨酯防水涂料;

③外窗抗裂砂漿收口必須壓窗框5mm;

④發泡膠應填塞密實,兩側用密封膠處理;

⑤外窗抗裂砂漿收口務必找坡2cm;

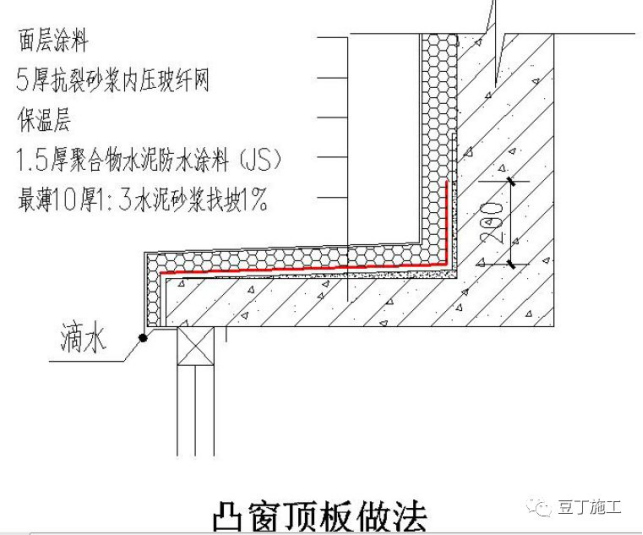

26、飄窗板上部做法

①飄窗板頂面須用水泥砂漿找坡,防止靠近墻體陰角積水;

②聚合物水泥防水涂料(JS)應涂刷整個飄窗板并上翻墻體250mm;

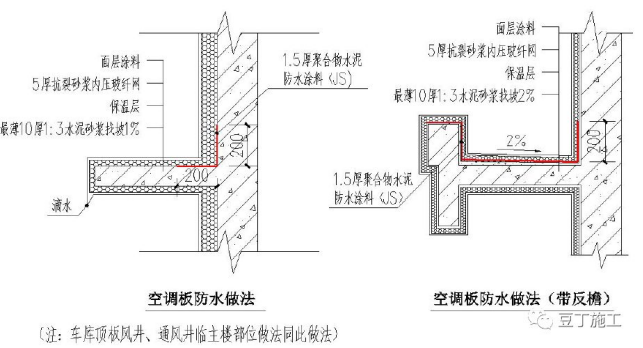

27、空調板防水做法

①無反檐時,空調板需在靠近墻體陰角200mm范圍涂刷1.5 厚聚合物水泥防水涂料(JS);

②設計為帶反檐,兩側為墻體時,空調板向地漏找坡2%,1.5 厚聚合物水泥防水涂料(JS)涂刷整個平臺面并在墻體處上反200mm,反檐處涂刷至反檐頂;

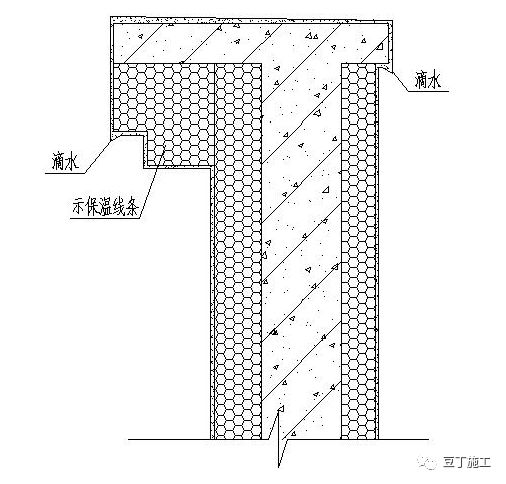

28、窗口及墻身線條滴水做法

① 涂料飾面采用成品鷹嘴線條(帶網格布);

② 鷹嘴外露尺寸不得影響門窗開啟;

29、凸出外墻裝飾構件排水要求

凸出外墻的裝飾構件頂面應向外有5%的坡,以防止積水;

30、室內擋水基的要求

①擋水基采用細石混凝土澆筑,不配鋼筋;

②擋水基高度200~250mm(符合砌塊模數);

③擋水基寬度同墻體砌塊寬度;

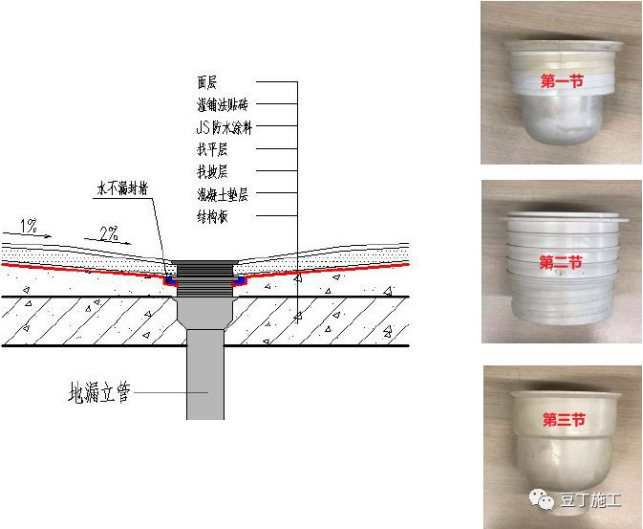

31、衛生間地漏防水做法

①結構施工時預埋第一節地漏;

②地面墊層用細石砼并兼做防水找平層;

③墊層施工前安裝第二節地漏,頂部標高同墊層。墊層在地漏四周留設20*20 凹槽;

④施工防水層,防水施工完畢后地漏周邊填嵌密封膏;

⑤施工保護層前安裝第三節地漏,地漏頂標高為地磚標高-10mm,比二次放坡瓷磚標高-5mm;

⑥濕鋪法粘貼地磚,完成后安裝地漏篦子;

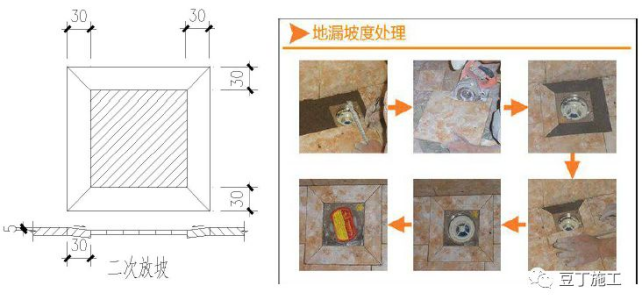

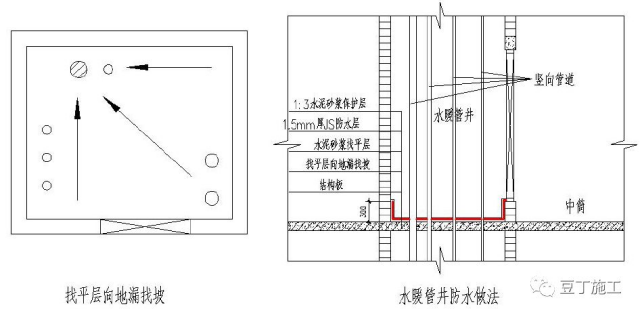

32、地漏位置地磚二次放坡

地漏位置地磚進行二次放坡

33、衛生間地磚濕鋪做法

①防水保護層與瓷磚粘貼施工必須分開實施;

②瓷磚粘接層厚度不得超過10mm;

③瓷磚粘貼時防水保護層必須具備硬化上人條件(防水保護層施工完畢1 天以上);

④必須控制好防水保護層的坡度、標高等,要確保瓷磚粘接層厚度不超過10mm;

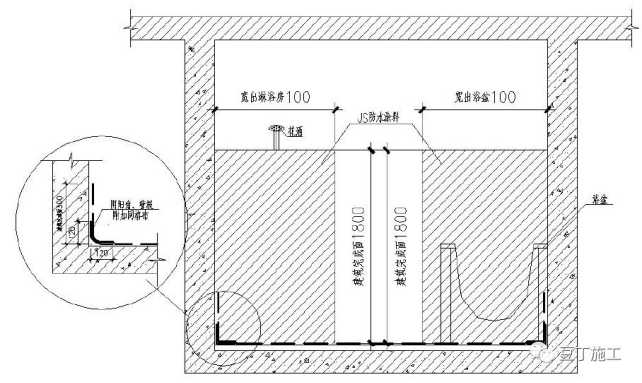

34、衛生間JS 防水要求

①陰陽角、管根做附加層,網格布寬度不得小于200mm;

②有淋浴要求部位防水高度不得小于1.8m,浴盆位置防水高度不得小于1500mm,寬度寬出淋浴房或浴盆100mm;

③其他位置防水高度不小于300mm(建筑完成面以上);

④如設計圖紙或當?shù)卣畬Ψ浪叨扔刑厥庖髸r,按要求施工;

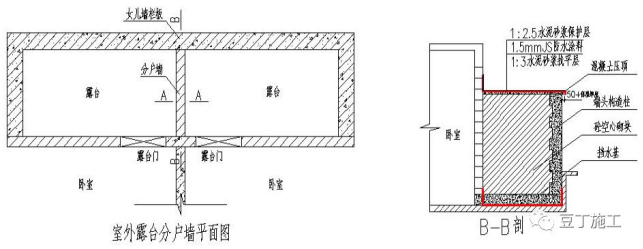

35、露臺分戶墻防滲漏措施

① 露臺分戶墻底部設擋水基;

② 隔墻端部設構造柱;

③ 頂部澆筑砼壓頂并增加聚合物水泥(JS)防水層(辦理洽商);

④ 先在分戶墻底部施工防水后再進行擋水基施工(防水寬度超出墻兩側各100mm,反至相鄰墻上300mm);

36、水暖管井防水做法

①地面采用細石混凝土一次性壓光成活,向地漏找2%坡度;

②水暖管井做1.5mm 厚聚合物水泥(JS)防水層,設計無要求時,辦理洽商、變更或在圖紙會審時明確做法;

③水暖管井安裝穿樓板套管時應高出結構面100mm;

④靠近墻體的套管根部防水在墻體砌筑前涂刷,保證管井內側套管防水涂刷到位;

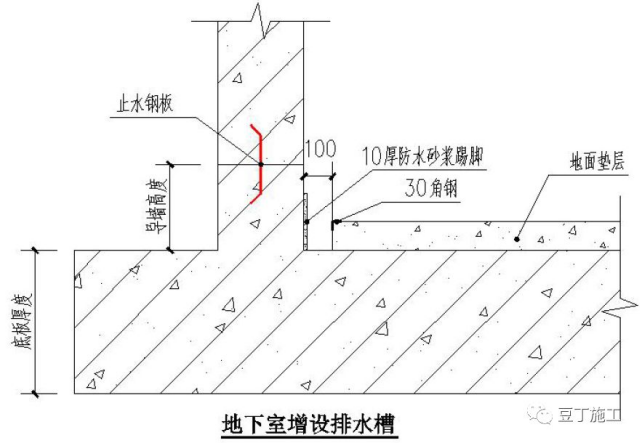

37、地下室外墻內側增設排水槽

①施工地下室地面墊層時,在外墻墻根位置增設100mm 寬排水槽;

②排水槽在墻面抹10厚防水砂漿踢腳線,另一側墊層陽角加30*2角鋼;

③排水槽同靠近外墻的集水坑相連通;

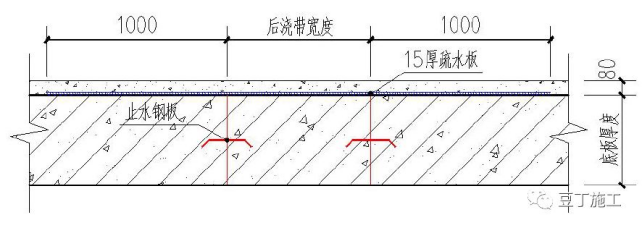

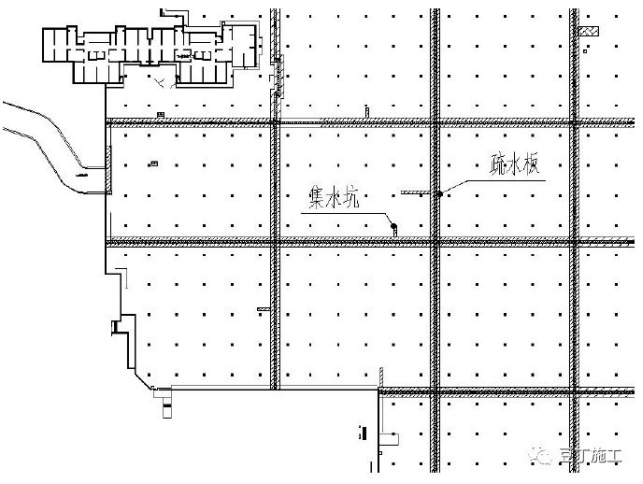

38、地下室結構底板后澆帶頂面增設疏水板

①地下室地面墊層施工時,在車庫底板后澆帶處墊層下加設疏水板;

②疏水板寬為后澆帶寬度+2m,每側超出接縫1m;

③疏水板高15mm,鋪設時搭接100mm;

④疏水板需與最近的集水坑連通;

(注:本條僅用于常年地下水位高于基礎底板的工程)

39、屋面水簸箕

做法一:

①采用15mm 厚灰色花崗巖制作;

②粘結牢固,膠縫均勻順直;

做法二:

①采用細石混凝土預制20mm 厚構件,內壓鋼絲網片;

②聚合物水泥砂漿粘接牢固,內側陰角抹20mm 八字角;

40、外墻伸縮縫裝飾做法

①伸縮縫鍍鋅鐵皮凸出裝飾面10mm;

②伸縮縫位置通長增加防水卷材;

③鍍鋅鐵皮噴與外墻同色油漆;

④外墻裝飾線條在伸縮縫位置斷開,留50mm縫隙,內側打滿發泡,待發泡干燥后切除外露部分,刮外墻膩子,噴外墻涂料;

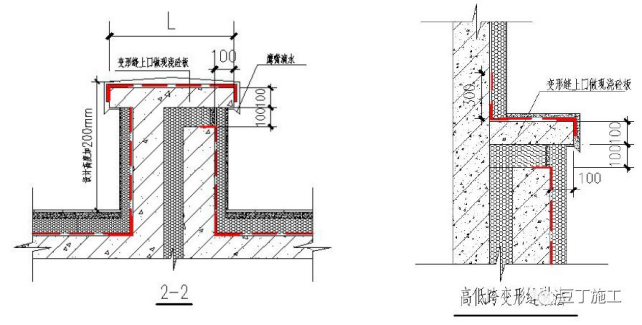

41、平屋面變形縫做法

①后澆板內配筋參照空調板;

②后澆板頂面增加防水,做法同屋面;

③變形縫上口的現澆板長度覆蓋整個變形縫;

④女兒墻壓頂處防水卷材須向立面下翻100mm;

42、屋面?zhèn)扰庞晁谧龇?/span>

①在雨水口位置500mm范圍內向雨水口找坡;

②成品雨水口應在結構施工時預埋,不得后設置;

③雨水口內側底面與結構板平。

④屋面板采用結構找坡或細石混凝土找坡,一次性壓光;

⑤采購時,必須考慮外裝飾面總厚度;

43、出屋面管管根做法

①出屋面管必須設置帶翼環套管;

②套管高出屋面裝飾面層100mm;

③待保溫保護層完成后在管根位置澆筑300mm 高細石混凝土墩臺;

44、屋面直排雨水口做法

①雨水口頂面與結構面平;

②防水卷材卷入雨水口內不少于50mm;

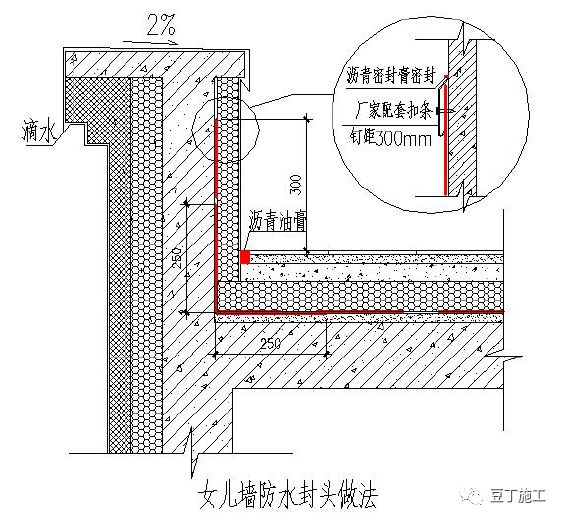

45、女兒墻防水封頭做法

①女兒墻防水卷材鋪設高度應高出屋面完成面250mm,若女兒墻挑檐至屋面完成面高度低于300mm,則鋪設至挑檐底;

②防水卷材封頭采用廠家配套扣條固定,釘距300mm;

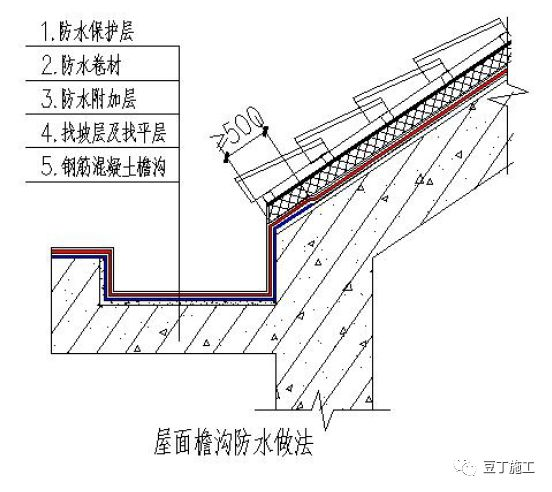

46、屋面檐溝防水結構做法

①在屋面檐溝的位置做卷材防水及附加層,附加層上翻至坡屋面的長度不小于500mm;

②檐溝內向排水孔找坡;

③檐溝內防水保護層不得用保溫砂漿,必須為等級不低于C25 的細石混凝土;

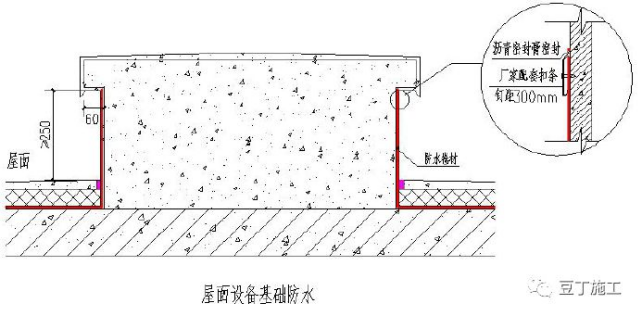

47、屋面設備基礎防水構造做法

①屋面設備基礎需高出屋面完成面至少250mm 并設置挑檐(設計無要求時,辦理洽商或變更);

②防水卷材施工250mm高度處,封頭處采用扣條固定,釘距300mm 且不少于2 個;

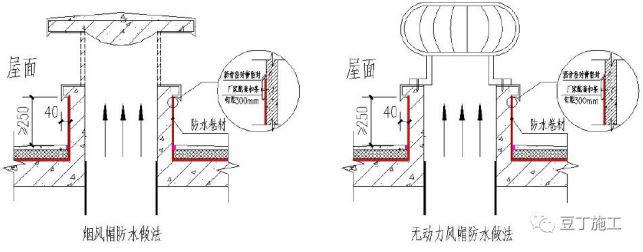

48、煙風帽及無動力風帽防水構造做法

①出屋面煙風帽基礎需高出屋面完成面至少250mm 并設置挑檐(設計無要求時,辦理洽商及變更);

②防水卷材施工250mm高度處,封頭處才用扣條固定,釘距300mm 且不小于2 個;

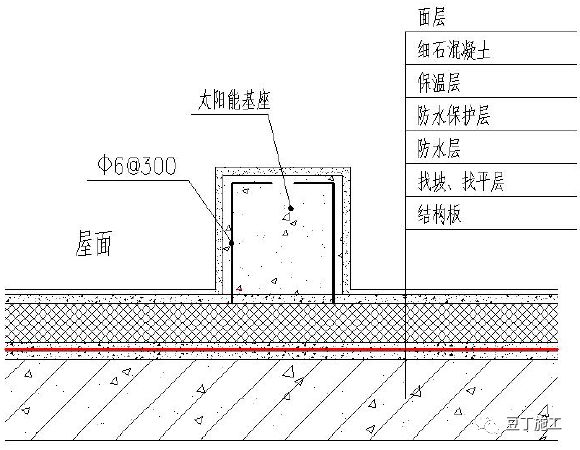

49、屋面太陽能條形基礎做法

①屋面太陽能基礎設于屋面面層以上(如為貼磚面,則放于屋面磚基層上);

②太陽能基礎不與結構板相連接,以減少防水節點,減少滲漏隱患;

③太陽能基礎大小應根據計算確定,以保證整體穩定性;

④太陽能基礎下混凝土層內宜甩鋼筋錨固于基礎內,以增加牢固性;

⑤基礎表面裝修做法由各項目自行確定;
